Kun Mäntsälän suuren datakeskushankkeen kannakointiasennukset tulivat tarjousvaiheeseen, aikataulu oli poikkeuksellisen vaativa. Kyseessä oli kahden konesalirakennuksen kokonaisuus, johon tarvittiin konesalien kannakointiin erikoistunut urakoitsija asentamaan Hilti MQ -modulaariset tukijärjestelmät.
Toiminnan tehokkuuden asiantuntemus | Vankka tausta ja kovat referenssit | Luotettu MQ-asennuspartneri Hiltille Suomessa | Ajattelutapa: Aina aikataulussa.
Meillä oli hyvä työnjohto, mutta emme halunneet ”ryöstää” kaikki Makinan työntekijöitä hankkeeseen, koska olimme antaneet Makinan asiakkaille tiettyjä asiakaslupauksia.
Näin päätimme käynnistää turboahdetun rekrytointiprosessin ja solmimme 15+ uutta työsopimusta.
Jokainen tulija joutui tekemään haastattelujen lisäksi asennusnäytteen, tositoimissa.
Racklinen (Makinan) maine työnantajana
Pitkät työsuhteet
Pieni vaihtuvuus
Osa tuloksesta tulee työntekijöille
Kaveria ei jätetä
Pienen firman suuret edut
Luotetut rekrytointikumppanit
Käytämme tekoälyyn pohjautuvia rekrytoinnin ammattilaisia, kun haemme uusia työntekijöitä.
Näin tavoitamme juuri tietyn osaamisalueen ihmiset, tietyllä alueella.
Näin säästämme aikaa, rahaa ja vaivaa.
Ennätys ilmoituksesta työsopimukseen on ollut 3 työpäivää.
Toimitusjohtajan henkilökohtainen tausta ammatillisessa rekrytoinnissa
Toimitusjohtajan yli 10 vuoden työkokemus rekrytoinnista tuli tarpeeseen: hakeminen, testaaminen, haastattelut, palkkaneuvottelut, valinnat, palkitseminen, työsopimukset, järjestelmät, palkkahallinto, yhteydenpito….
Tärkeintä kaikessa: Olen ihminen, kuten sinäkin. Vasta seuraavaksi (tai paljon myöhemmin) olen resurssi.

Työmaapäällikkömme ja 3–4 kokeneinta teknikkoamme tulivat Makinalta.
Heidän roolinsa: varmistaa piirustusten oikea tulkinta ja maksimoida asennusnopeus.
Lisäksi nimitimme:

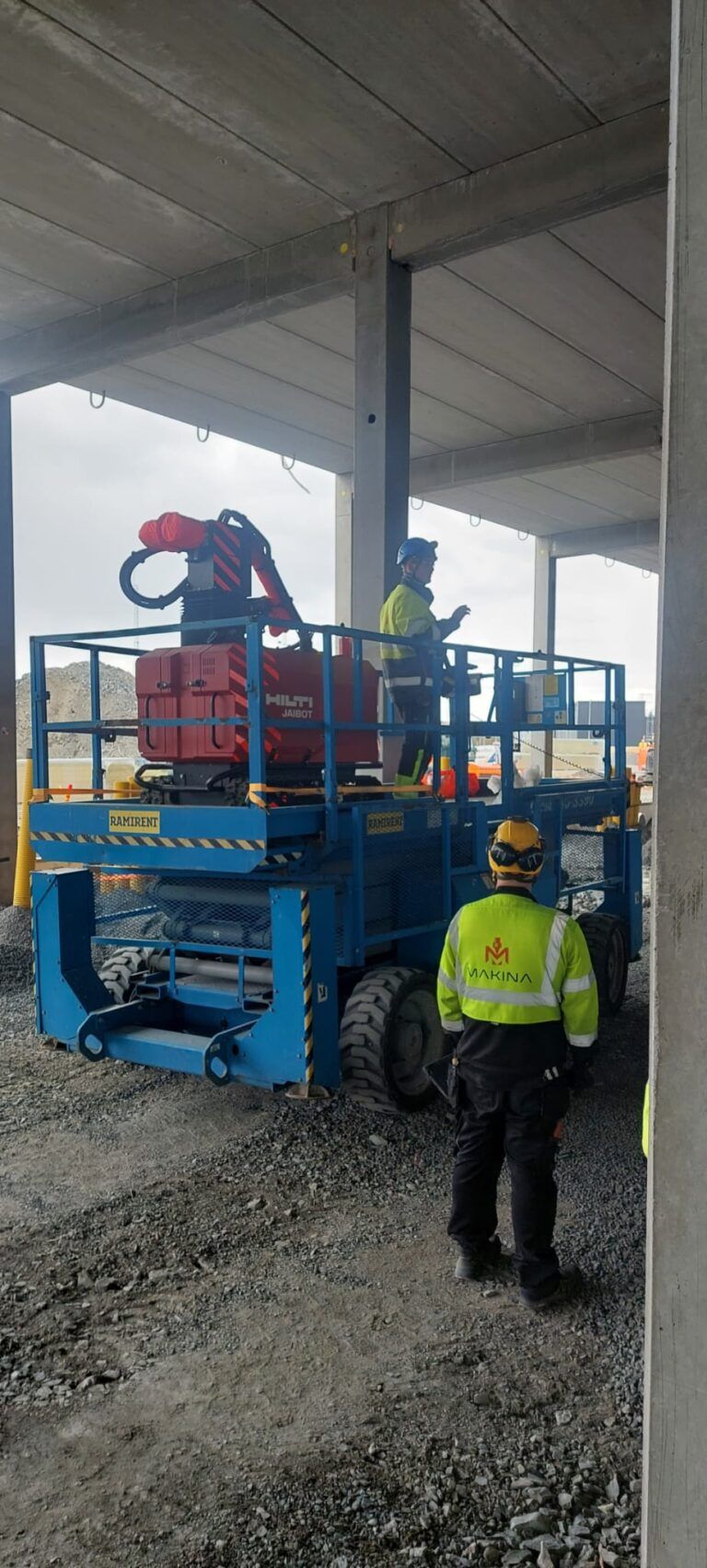

Asennus alkoi huhtikuun puolivälissä – vain viikko sopimuksen allekirjoittamisen jälkeen. Työt edistyivät hyvin touko–kesäkuussa.
Sitten asiakas pyysi kiihdytettyä aikataulua: he halusivat ensimmäisen rakennuksen valmistuvan 30 päivää aiemmin kuin alun perin sovittiin. Laskimme aikataulut uusiksi ja palkkasimme 4 lisää asentajia, määräaikaisilla sopimuksilla elokuun loppuun saakka.
Kaikki sujui hyvin. Suoritimme sen, mikä oli vaikuttanut mahdottomalta.
Kun ensimmäinen rakennus valmistui, asiakas pyysi tarjousta toiselle rakennukselle – vielä tiukemmalla aikataululla, josta poistettiin 25 päivää lisää. Kokonaisvähennys: 55 päivää.
Huolellisen harkinnan jälkeen hyväksyimme.
Tämä vaati:
Kaksinkertainen liikevaihtohanke, joka valmistui 55 päivää aikataulua edellä – aikataulu oli niin vaativa, että monet kilpailijat eivät edes tehneet tarjousta.
Työmaalla sattuneet tapaturmat: Yksi pieni vamma, joka johti 3 päivän sairauslomaan.
Syyskuussa 2025 Makinakorjaamo Oy:n asennusosasto irrotettiin omaksi yhtiöksi, Rackline Oy:ksi, joka keskittyy nyt datakeskusten tukirakenteiden asennuksiin, Hilti Groupin ollessa sen keskeinen kumppani.
